Discovery, California, LLC
Cota Vera 2
Cota Vera 2 là một cộng đồng quy hoạch tổng thể tại thành phố Chula Vista, một vùng ngoại ô của San Diego, cách trung tâm 24km (20 phút lái xe). Dự án Cota Vera 2 được quy hoạch tổng thể trên 500 mẫu Anh với 3.276 căn nhà bao gồm:
- Nhà để bán
- Căn hộ cho thuê cao cấp
- Nhà ở dành cho người cao tuổi
Trong khu vực cũng sẽ có các cửa hàng bán lẻ phục vụ lân cận, trường tiểu học và các tiện ích giải trí phong phú như công viên, khu vực cho người đi bộ và xe đạp, cảnh quan thung lũng sông, công viên lớn dành cho cộng đồng.
TỔNG QUAN DỰ ÁN
Dự án EB-5 Cota Vera 2 là khu đô thị cao cấp mới nhất nằm trong quy hoạch tổng thể Otay Ranch (Otay Ranch là một trong những quy hoạch đô thị tổng thể lớn nhất tại Mỹ được khai trương vào năm 1999). Cota Vera 2 là dự án tiếp nối thành công của Escaya – Siêu dự án EB-5 được nhiều Nhà đầu tư lựa chọn và có đơn I-526 được xét duyệt chưa đến 1 năm.
Cơ cấu vốn
TỔNG NGUỒN VỐN: 779.5 triệu USD.
Thông tin đầu tư:
- Số lượng NĐT: 312
- Số tiền đầu tư: $800,000
- Phí quản lý dự án: $70,000
- Thời hạn khoản vay: 3 năm
- Số lượng công ăn việc làm yêu cầu: 3120
- Số lượng công ăn việc làm dự kiến: 4709
- Vốn chủ sở hữu: $312,957,724 (chiếm 40%)
- Vốn EB-5: $249,600,000 (chiếm 32% )
- Vốn vay xây dựng: $216,500,000 (chiếm 28%)
- Được thành lập vào năm 1988
- Là Chủ sở hữu đất ở lớn nhất ở Quận San Diego
- Thuộc sở hữu hoàn toàn của Jefferies Financial Group, một công ty đầu tư đa dạng được giao dịch trên Sở giao dịch chứng khoán New York (ký hiệu JEF), với vốn hóa thị trường vượt quá 9 tỷ USD
- Công ty chị em của HomeFed Jefferies Group LLC là ngân hàng đầu tư lớn thứ 9 trên thế giới tính theo doanh thu
- Hồ sơ mẫu dự án I-924 được Sở di trú Mỹ USCIS phê duyệt chỉ trong 14 tháng
- Thời gian phê duyệt đơn xin nhập cư I-526 chỉ trong 13 tháng (trung bình 19 – 26 tháng)
- Chỉ 19 tháng đã kêu gọi xong 250 suất đầu tư
- Tổng số việc làm đã tạo ra tính đến 07.2020 là 3.514
Tiến độ dự án
Bắt đầu dự án
San lấp mặt bằng, phát triển hạ tầng
Tiến hành cho thuê
Bắt đầu xây dựng nhà
Hoàn thành cho thuê 3 dự án
Tiến hành bán nhà
Cập nhật mới nhất tiến độ dự án Cota Vera 2 tháng 7/2024
HomeFed – với danh tiếng là chủ đầu tư uy tín và chuyên nghiệp đã thành công trong việc hoàn trả vốn vay EB5 sớm cho nhà đầu tư từ dự án Escaya vào tháng 5/2024. Cota Vera 2 có tổng vốn đầu tư 779 triệu USD, trong đó 40% là vốn của chủ đầu tư và 32% (249,6 triệu USD) là vốn vay EB-5. Đáng chú ý, nguồn vốn đã được bảo đảm đầy đủ, và vốn EB-5 chỉ được sử dụng để thay thế các khoản vay bắc cầu, không yêu cầu huy động thêm. Dự án đã khởi công vào quý 3 năm 2023 và dự kiến hoàn thành vào năm 2030.
Cập nhật báo cáo xây dựng dự án EB5 Cota vera 2 đến tháng 7/2024
- Công tác san lấp mặt bằng khu vực trung tâm dự án đã được triển khai.
- Ba dự án cho thuê gồm Artisan, Luminary, và Stirling đã bắt đầu các công tác xây dựng. Trong đó:
- Artisan đã hoàn thành phần móng và đang tiến hành xây dựng khung.
- Luminary và Stirling đã hoàn tất công tác san lấp và hạng mục ngầm, bắt đầu xây dựng móng.
- Tổng giá trị dự án tính đến thời điểm hiện tại là 302 triệu USD, với vốn vay EB-5 giải ngân từ tài khoản tín thác là 0 USD, và số lượng công việc tạo ra ước tính là 312.
Hình ảnh cập nhật của dự án Cota Vera 2 tính đến tháng 7/2024 cũng cho thấy sự tiến triển đáng kể.
Cập nhật tiến độ dự án EB-5 Cota Vera 2 tính đến tháng 01/2025
- Công tác san lấp tại khu vực trung tâm thị trấn hoàn thiện 90%
- 3 dự án cho thuê dự kiến mở cửa hoạt động vào quý 1/2025
- Tổng giá trị dự án đến thời điểm hiện tại: $352 triệu
- Vốn EB-5 giải ngân từ tài khoản tín thác: $31.2 triệu
- Số lượng công việc tạo ra: 920 công việc
- Artisan Clubhouse sẽ mở cửa vào tháng 02 cùng với các căn hộ cho thuê đầu tiên
- Khu dự án Luminary và Stirling dự kiến sẽ mở cửa vào tháng 04/2025
Cập nhật tiến độ dự án Cota Vera 2 đến tháng 4 năm 2025
- Dự án The Artisan đã đi vào hoạt động

- Luminary và Stirling sẽ sớm khai trương

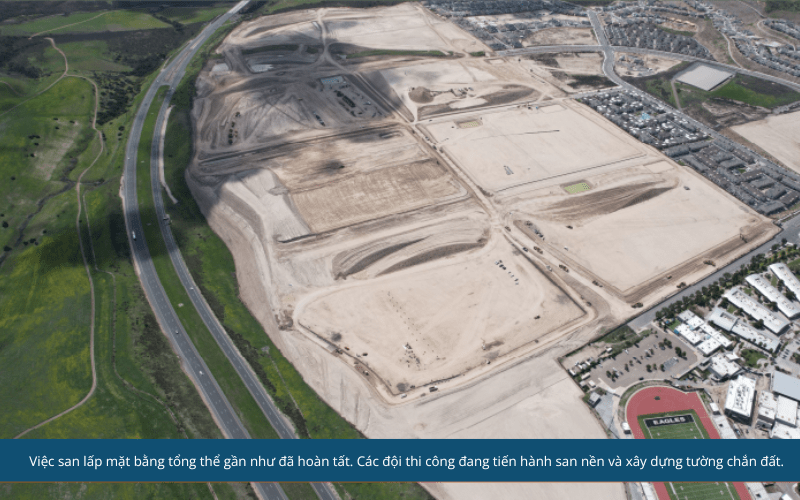

- Công tác san nền đang được tiến hành tại khu phát triển hạ tầng Cota Vera 2
- Tổng chi phí dự án tính đến hiện tại: 390 triệu USD
- Số tiền EB-5 đã rút từ tài khoản ký quỹ: 31,2 triệu USD
- Số việc làm dự kiến tạo ra: 1.310
Cập nhật tiến độ dự án Cota Vera 2 đến ngày 8 tháng 7 năm 2025
- Các dự án cho thuê The Artisan, Luminary và Stirling chính thức đi vào hoạt động
- Tường chắn và các công trình tiện ích đang được lắp đặt tại phân khu Cota Vera 2, đánh dấu một giai đoạn phát triển mới của toàn bộ dự án
- Tổng chi phí dự án Cota Vera 2 cho đến nay: 452 triệu USD
- Trong đó vốn từ EB-5 chiếm: 68.8 triệu USD
- Việc làm ước tính tạo ra: 1830 việc làm
